१० वैशाख, बाजुरा । बाजुराको मार्तडी–कोल्टी सडकखण्डअन्तर्गत ढम्कनेदेखि कोल्टीसम्मको कालोपत्रको काम अलपत्र अवस्थामा छ । निर्माण कम्पनीले समयमै काम नगर्दा कालोपत्रको काम अलपत्र परेको पूर्वाधार विकास कार्यालय अछामका प्रमुख जङ्गबहादुर थापाले बताए ।
काम गर्ने जिम्मा पाएको पीएस बानियाँ निर्माण सेवाले समयमै काम नगर्ने र अर्कोतिर बर्सेनि बजेट फिर्ता पठाउने काम भइरहेको कार्यालयले जनाएको छ । गत आर्थिक वर्षमा यो सडकमा परेको १५ करोड बजेट समयमै काम हुन नसक्दा १३ करोड ५० लाख बढी रकम फिर्ता भएको थियो । चालु आर्थिक वर्षमा २० करोड बजेट भए पनि अहिलेसम्म ठेकेदारले काम सुरु नगरेको कार्यालय प्रमुख थापाले बताए ।
यो आर्थिक वर्षमा पनि ठेकेदारले काम नगर्दा फेरि करोडौँ रकम फिर्ता हुने भएको छ । आर्थिक वर्ष २०७६/७७ मा (२०७७ असारमा) २६ किलोमिटर सडक कालोपत्र गर्ने गरी सम्झौता भएको थियो । कम्पनीले ढम्कनेदेखि चुथीसम्म (६ किलोमिटर) र चुथीदेखि कोल्टीसम्म (२६ किलोमिटर) दुवै खण्डको ठेक्का लिएको थियो । चुथीदेखि ढम्कनेसम्मको सडकको भने २०७७ सालभन्दा पहिला नै सम्झौता भएको थियो ।
चुथीदेखि कोल्टीसम्म २६ किलोमिटर सडक निर्माण कम्पनीले ५० करोड १७ लाखमा ठेक्का पाएर २०७७ असारमा सम्झौता गरेको थियो । सम्झौताका बेला ३ वर्षमा काम सम्पन्न गर्ने सर्त थियो । तीन वर्षमा काम नसकेपछि कार्यालयले पटक-पटक म्याद थप गरेको थियो ।
म्याद थप गरे पनि यो आर्थिक वर्षको चैत लागिसक्दा पनि ठेकेदारले काम सुरु गरेको छैन । काम नहुने भएपछि यो वर्ष पनि रकम फिर्ता हुने सम्भावना रहेको पूर्वाधार विकास कार्यालय अछामले जनाएको छ ।
कार्यालयले २६ किलोमिटर कालोपत्रका लागि ९८ करोडको टेन्डर गरेको थियो । पीएस बानियाँ निर्माण सेवाले ५० करोड १७ लाखमा ठेक्का पाएर २०७७ असारमा सम्झौता गरेको थियो । उक्त सडकमा ५० प्रतिशत मात्र काम भएको कार्यालयले जनाएको छ । ठेकेदारले समयमै काम नगर्दा बर्सातमा मार्तडी-कोल्टी सडक बन्द हुने गरेको स्थानीय शङ्करबहादुर चदाराले बताए ।
केही दिनपहिला पूर्वाधार विकास कार्यालय अछामले ठेक्का तोड्नेबारे १५ दिने सूचना प्रकाशित गरेको थियो । ठेक्का नतोड्नुपर्ने कारण भए कार्यालयमा सम्पर्क गर्नसमेत भनेको थियो, तर सूचना प्रकाशित भएको म्याद सकिँदासम्म पनि ठेकेदार कार्यालयको सम्पर्कमा नआएको कार्यालयले जनाएको छ ।

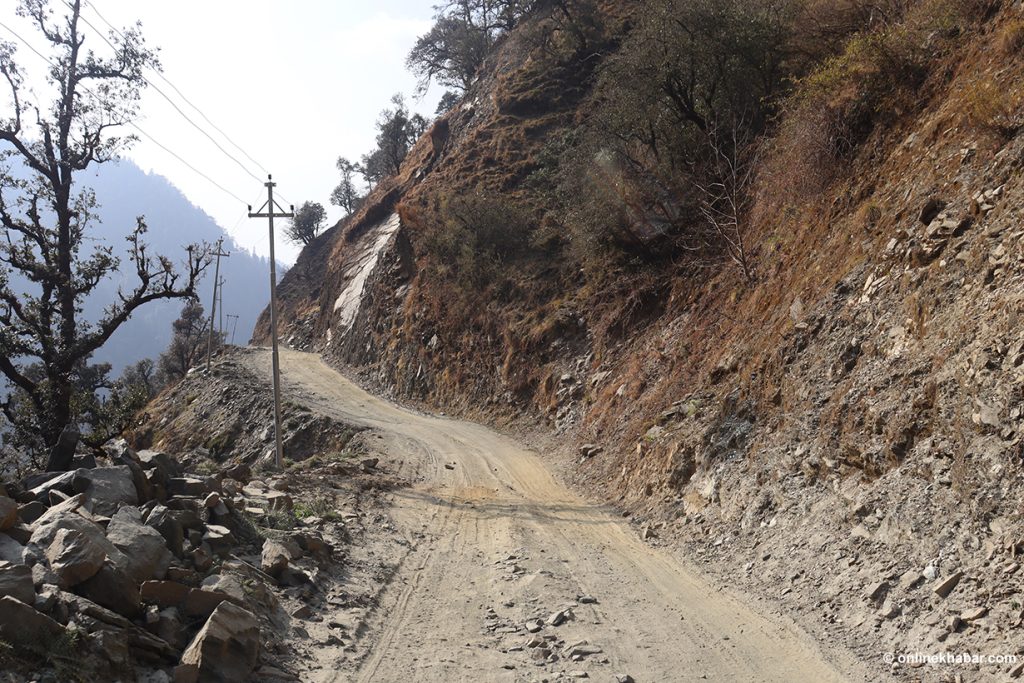

मार्तडी-कोल्टी सडकखण्ड ।
काम गर्ने जिम्मा पाएको पीएस बानियाँ निर्माण सेवा नेपाली कांग्रेसका नेता इन्द्रबहादुर बानियाँको हो । उनी बागमती प्रदेश सभाका सदस्य तथा नेपाली कांग्रेस बागमती प्रदेशका सभापति हुन् ।
पीएस बानियाँ निर्माण सेवाका प्रतिनिधि तथा इन्जिनयर सरोज राईले यस अघि विभिन्न कारणले काम हुन नसकेको स्वीकार्दै मेसिन पुगिसकेको र केही दिनमा काम सुरु हुने जानकारी दिए ।
मार्तडी-कोल्टी सडकखण्ड जम्मा ४१ किलोमिटर रहेको छ । यो सडक प्रदेश सरकारको बहुवर्षीय योजनामा छ । यो सडकको २६ किलोमिटरबाहेक मार्तडीदेखि ढम्कनेसम्म १५ किलोमिटर रहेको छ । १५ किलोमिटर कालोपत्रका लागि ५८ करोड विनियोजन भएको थियो ।
मार्तडीदेखि चुथीसम्म ९ किलोमिटरको धेरै काम भइसकेको छ । चुथीदेखि ढम्कने ६ किलोमिटर कालोपत्रको काम धेरै बाँकी रहेको छ । सम्पूरक अनुदानको बजेटबाट यो सडकको रकम ५० प्रतिशत सङ्घ र ५० प्रतिशत प्रदेश सरकारको रहेको छ ।
मार्तडीदेखि कोल्टीसम्म ४१ किलोमिटर बूढीनन्दा नगरपालिका–२ कोल्टीगाउँसम्म पुग्ने पूर्वाधार विकास कार्यालयले जनाएको छ । मार्तडी-कोल्टी ४१ किलोमिटर सडक कालोपत्रका लागि १ अर्ब ५७ करोड ७५ लाख १२ हजार रकम बराबरको तीन प्याकेजमा टेन्डर भएको थियो ।
कालोपत्रको ठेक्का हुनुभन्दा पहिला यो ४१ किलोमिटरमा ३५ करोडभन्दा बढी खर्च भइसकेको थियो । २०५६ सालमा निर्माण कार्य सुरु भएको मार्तडी–कोल्टी सडक निर्माण सुरु भएको २६ वर्षसम्म पनि पूरा हुन सकेको छैन । २०५६ फागुन ७ गते तत्कालीन जिल्ला सभापति लालबहादुर थापाले उक्त सडकको शिलान्यास गरेका थिए । शिलान्यासका बेला २०६० सालसम्म कोल्टीमा गाडी पुर्याइसक्ने लक्ष्य राखिएको थियो ।

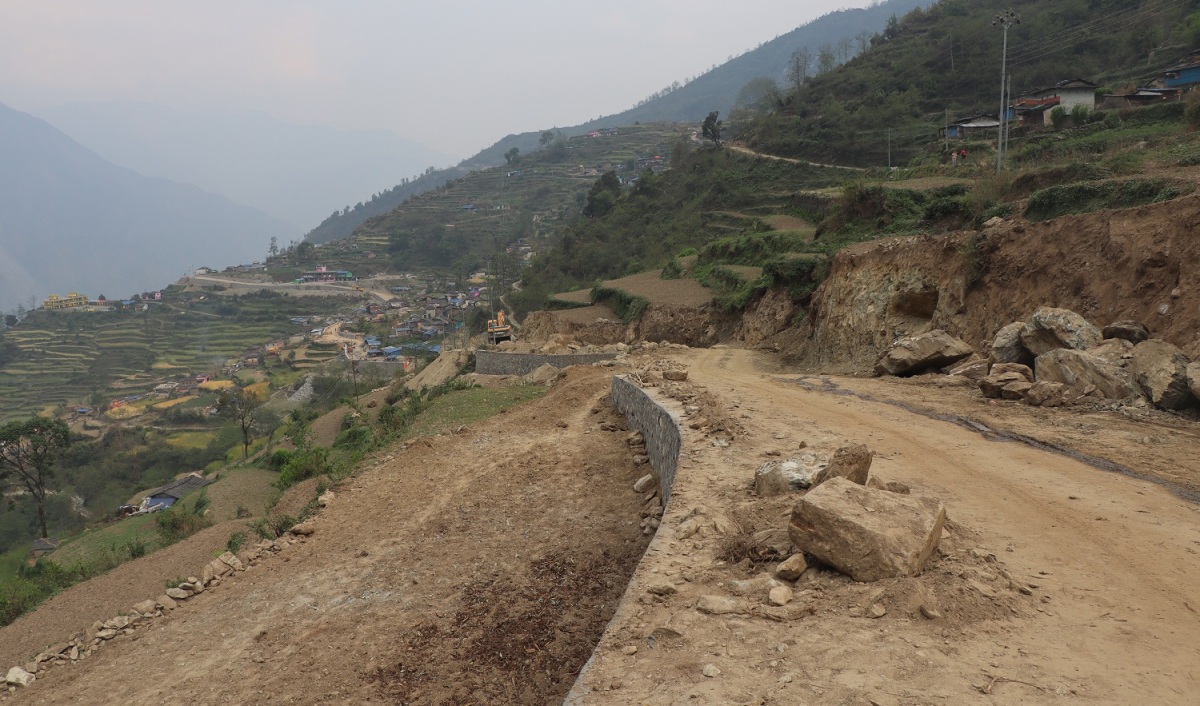

म्याग्दी – म्याग्दीको रणनीतिक महत्त्वको दरवाङ–मुना–ढोरपाटन सडक योजना निर्माण सुस्ताएको छ। मालिका गाउँपालिकाको केन्द्र दरवाङदेखि धौलागिरिको केन्द्र मुना जोड्ने सडक कालोपत्र र ढलान गरी स्तरोन्नति गर्न गण्डकी प्रदेश र संघीय सरकारको साझेदारीमा सञ्चालित योजनाले गति नलिँदा स्थानीयवासी चिन्तित भएका छन्।
मध्यपहाडी लोकमार्गको बागलुङ–काँक्री खण्डको वैकल्पिक मानिएको म्याग्दीदेखि ढोरपाटन हुँदै पूर्वी रुकुम जोड्ने सडक निर्माण पछिल्लो एक महिनायता सुस्त बनेको धौलागिरि–३ मुनाका अगुवा बुद्धिमान शेरपुञ्जाले बताए।
“यस वर्ष २३ करोड रुपैयाँ बजेट भएको यस योजनामा हालसम्म जम्मा ५–६ करोड बराबरको काम गरेका ठेकेदारले पछिल्लो एक महिनायता मजदुर र उपकरणको संख्या घटाएका छन्,” उनले भने, “दुई वर्षमा सम्पन्न गर्नुपर्ने योजनाले गति नलिँदा अलपत्र पर्ने जोखिम बढेको छ।”
गण्डकी प्रदेशमार्फत म्याग्दीमा भित्रिएको हालसम्मकै ठूलो बजेटको यस योजनामार्फत दरवाङ–धारापानी (७ किलोमिटर) र मच्छिम–मुना (४ किलोमिटर) अक्सफाल्ट प्रविधिको कालोपत्र र ढलान हुनेछ। प्रशासनिक खर्चबाहेक ६७ करोड रुपैयाँ लागत अनुमान गरिएको योजनाका लागि ५२ करोड ८० लाख ५३ हजार रुपैयाँमा २०८२ असार ११ गते ठेक्का सम्झोता भएको थियो। २०८२ कात्तिकदेखि कार्यक्षेत्रमा परिचालन भएको निर्माण कम्पनीले हालसम्म करिब १० प्रतिशत मात्र भौतिक प्रगति गरेको पूर्वाधार विकास कार्यालयले जनाएको छ।
कार्यालयका प्रमुख सिनियर डिभिजनल इन्जिनियर डा. महेन्द्र बानियाँका अनुसार इन्धन र निर्माण सामग्रीको मूल्यवृद्धिको कारण देखाएर ठेकेदारले कामको गति घटाएका हुन्। “दरवाङ–मुना–ढोरपाटनको प्रगति नहुँदा बजेट खर्च नहुने र अन्य बहुवर्षीय आयोजनामा काम गरेका व्यवसायीले भुक्तानी नपाउने समस्या देखिएको छ,” उनले भने।
संघीय र प्रदेश सरकारको ५०–५० प्रतिशत लागत साझेदारी रहने यस योजनाको ठेक्का अवधि २७ महिनाको हो। चालू आर्थिक वर्ष २०८२/८३ मा यसका लागि २३ करोड २२ लाख रुपैयाँ विनियोजन भएको छ। आगामी आवसम्म निर्माण पूरा नभए संघीय सरकारले बजेट नपठाउने र प्रदेश सरकारलाई व्ययभार थपिने जोखिम छ। २०७१ सालमै मुनामा सडक पुगे पनि अहिलेसम्म कच्ची अवस्थामै छ।
यो सडक खण्डले म्याग्दीका मङ्गला, मालिका र धौलागिरि गाउँपालिकाका साथै बागलुङको ढोरपाटन र पूर्वी रुकुमका बासिन्दालाई पोखरा–काठमाडौँ आउजाउ गर्न ५० किलोमिटर छोटो पर्छ। म्याग्दी (ख) बाट निर्वाचित प्रदेश सांसद रेशमबहादुर जुग्जालीले रणनीतिक महत्त्वको सडक निर्माणमा देखिएको ढिलाइप्रति चिन्ता व्यक्त गर्दै प्रदेश सरकारको ध्यानाकर्षण गराइएको बताए।
सोही सडकअन्तर्गत धारापानी–ताकम–झिनडाँडा खण्डको ६ किलोमिटर दूरी कालोपत्र र ढलानका लागि आव २०८०/८१ मा १४ करोड ६१ लाख ६१ हजार रुपैयाँमा ठेक्का सम्झौता भएको थियो। निर्माण कम्पनीका सञ्चालक भीम सापकोटाले मूल्यवृद्धिका बाबजुद योजना सम्पन्न गर्न लागिएको दाबी गरे। हाल बेनीदेखि तालावाङसम्म १८ किलोमिटर सडक कालोपत्र भइसकेको छ।
